Przyłącze wod-kan - Jak podłączyć? Koszty i formalności

Przyłącze wod-kan - Jak podłączyć? Koszty i formalności

Przyłączenie budynku do sieci wodociągowej i kanalizacyjnej wygląda prosto tylko na papierze. W praktyce decydują o nim trzy rzeczy: poprawna trasa, komplet formalności i rozsądna wycena, bo to właśnie na tych etapach najłatwiej stracić czas albo przepłacić. Poniżej rozkładam temat na części pierwsze, tak żebyś wiedział, czego oczekiwać od projektu, robót, odbioru i kosztów.

Najważniejsze informacje na start

  • Przyłącze łączy instalację wewnętrzną budynku z siecią wodociągową albo kanalizacyjną, ale granica odpowiedzialności zależy od rodzaju medium i lokalnych warunków.
  • Na start potrzebujesz warunków przyłączenia, a ich wydanie dla domu jednorodzinnego trwa zwykle 21 dni, a w pozostałych przypadkach 45 dni.
  • Za wydanie warunków i odbiór przyłącza nie pobiera się opłat, natomiast inwestor płaci za projekt, roboty, geodezję i odtworzenie nawierzchni.
  • Kompletne podłączenie wody i kanalizacji najczęściej mieści się w widełkach 8 000-15 000 zł, choć przy trudnym terenie koszt rośnie szybko.
  • Najczęstsze opóźnienia wynikają z błędnej trasy, zbyt wczesnego zasypania wykopu i niedopilnowania odbioru przed zakryciem prac zanikających.

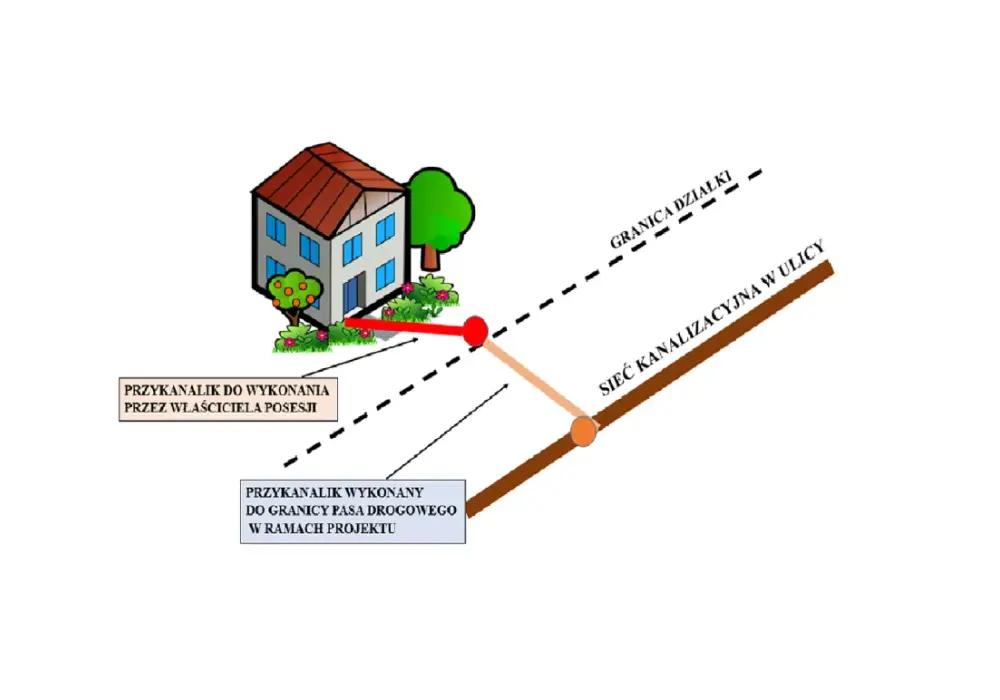

Czym jest takie przyłącze i gdzie kończy się instalacja domowa

Najprościej ujmując, to odcinek, który spina budynek z miejską siecią. Przy wodzie chodzi o doprowadzenie wody do instalacji wewnętrznej, a przy kanalizacji o bezpieczne odprowadzenie ścieków do sieci. Na poziomie praktycznym ta granica ma znaczenie większe, niż się wydaje, bo od niej zależy, kto odpowiada za dany fragment, kto go utrzymuje i kto finansuje naprawę.

Element Gdzie zwykle kończy się zakres Co to oznacza w praktyce
Przyłącze wodociągowe Przy zestawie wodomierzowym lub w punkcie wskazanym przez warunki przyłączenia To odcinek od sieci do miejsca, w którym woda trafia już do instalacji budynku
Przyłącze kanalizacyjne Przy pierwszej studzience, a jeśli jej nie ma, w rejonie granicy działki wskazanym w warunkach Tu liczy się poprawny spadek i szczelność, bo kanalizacja pracuje grawitacyjnie
Instalacja wewnętrzna W obrębie budynku Za ten fragment odpowiada już właściciel obiektu, a nie operator sieci

Ja zawsze patrzę na ten etap jak na granicę między budynkiem a infrastrukturą publiczną. Jeśli dobrze zrozumiesz, gdzie kończy się jeden zakres, a zaczyna drugi, znacznie łatwiej zamówisz projekt i porównasz oferty bez zgadywania. To prowadzi wprost do formalności, bo właśnie tam najczęściej zapadają decyzje, które później rzutują na całą inwestycję.

Jakie formalności trzeba załatwić przed rozpoczęciem robót

Przed wejściem koparki do gry potrzebny jest wniosek o warunki przyłączenia. W praktyce przedsiębiorstwo wodociągowo-kanalizacyjne oczekuje danych inwestora, lokalizacji działki, sposobu wykorzystania obiektu, zapotrzebowania na wodę i informacji o ilości ścieków. Do tego trzeba dołączyć plan zabudowy albo szkic sytuacyjny pokazujący, jak przyłącze ma przebiegać względem sieci i innych elementów uzbrojenia terenu.

  1. Składasz wniosek o wydanie warunków przyłączenia.
  2. Dołączasz plan sytuacyjny lub szkic z lokalizacją budynku i trasy przyłącza.
  3. Czekasz na warunki przyłączenia, które dla domu jednorodzinnego powinny zostać wydane w 21 dni, a w innych przypadkach w 45 dni.
  4. Na podstawie warunków powstaje plan sytuacyjny, który upoważnia do wykonania przyłącza zgodnie z projektem.
  5. W razie potrzeby zlecasz projekt, uzgodnienia i przygotowanie trasy w terenie.

Ważny szczegół: warunki przyłączenia są ważne przez 2 lata od dnia wydania. Równie istotne jest to, że nie pobiera się opłat za samo wydanie warunków, ich zmianę, aktualizację, przeniesienie na inny podmiot, odbiór ani włączenie do sieci. Z perspektywy inwestora to jedna z niewielu części procesu, w której koszt formalny naprawdę bywa zerowy.

W aktualnym prawie budowlanym pojawia się też bardzo praktyczna rzecz: budowa takich przyłączy wymaga planu sytuacyjnego na aktualnej mapie, ale nie trzeba sztucznie dokładać pozwolenia na budowę, jeśli przepisy go w danym układzie nie wymagają. W niektórych przypadkach nie ma też obowiązku geodezyjnego wyznaczenia, jeżeli połączenie z siecią wypada na tej samej działce albo na działce przyległej. Gdy papiery są gotowe, można przejść do robót, a tu liczy się już precyzja wykonania.

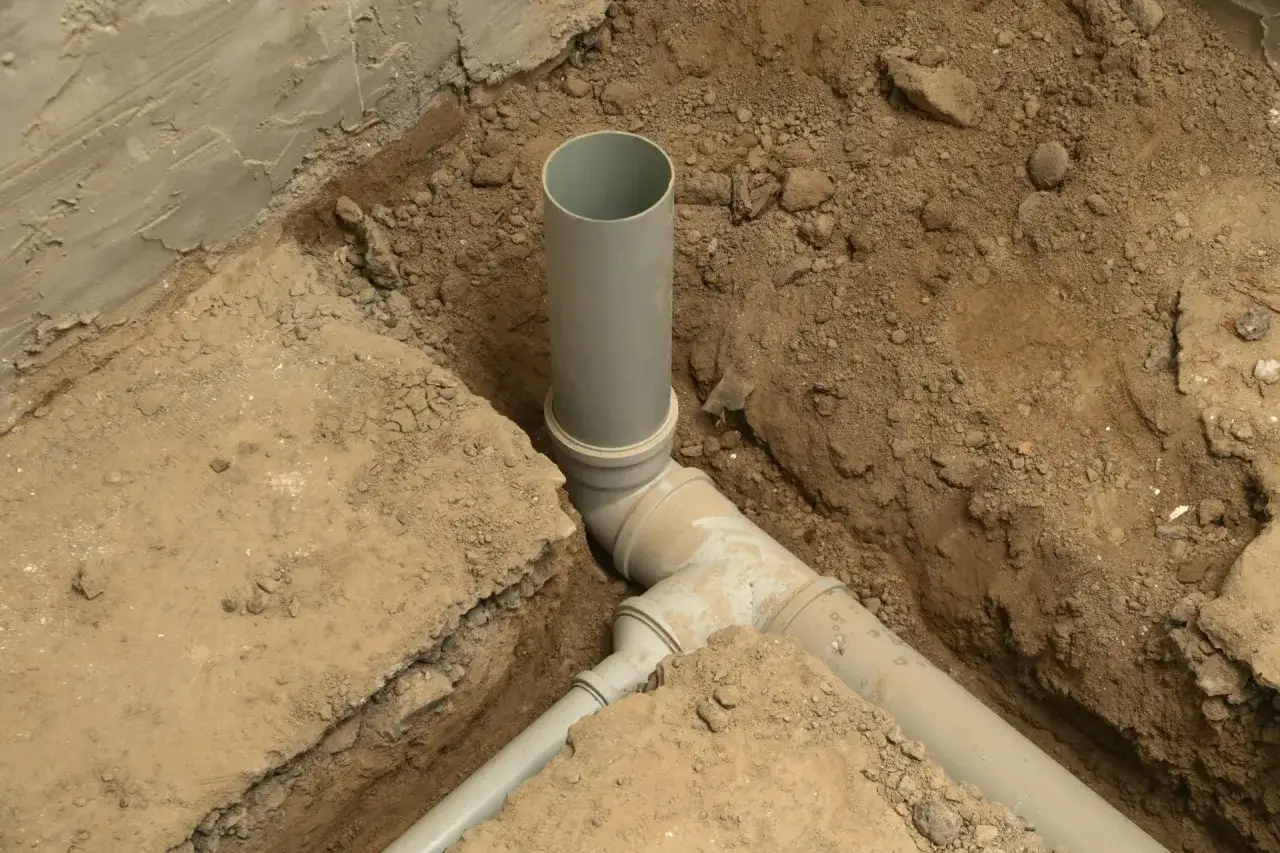

Wykonanie przyłącza wod kan. Szare rury kanalizacyjne ułożone w wykopie ziemnym, gotowe do zasypania.

Jak przebiega wykonanie i odbiór w terenie

Na budowie kluczowa jest kolejność. Najpierw wytycza się trasę, potem wykonuje wykop, układa przewody, montuje armaturę lub studzienki, a dopiero później robi próbę i zasypuje wykop. W kanalizacji trzeba pilnować spadków, w wodzie szczelności i ochrony przed uszkodzeniem mechanicznym. To brzmi banalnie, ale właśnie tutaj najłatwiej zniszczyć efekt dobrej dokumentacji.

Przeczytaj również: Jakiej firmy spawarkę kupić? Najlepsze marki i porady dla Ciebie

Co zwykle dzieje się po kolei

  • Wyznaczenie trasy na podstawie planu sytuacyjnego i warunków przyłączenia.
  • Wykonanie robót ziemnych z zachowaniem odległości od innych instalacji.
  • Ułożenie rur, armatury, studzienki wodomierzowej albo rewizji, jeśli są wymagane.
  • Próba szczelności lub inna próba techniczna przewidziana w projekcie.
  • Zgłoszenie do odbioru przed zasypaniem odcinków, które stanowią prace zanikające.
  • Inwentaryzacja geodezyjna i końcowy protokół odbioru.

W praktyce odbiór przed zasypaniem ma ogromne znaczenie, bo po zakryciu wykopu nie da się już sensownie ocenić jakości podsypki, połączeń ani spadków. Dlatego lokalne regulaminy bardzo często wymagają zgłoszenia gotowości do odbioru jeszcze przed backfillem. Jeżeli wykonanie jest zgodne z wydanymi warunkami, przedsiębiorstwo wodociągowo-kanalizacyjne nie powinno odmówić odbioru. To właśnie ten moment zamyka temat technicznie i otwiera drogę do formalnego uruchomienia dostaw.

Ile kosztuje i co naprawdę podbija wycenę

Największy błąd inwestorów polega na patrzeniu tylko na cenę za metr. Tymczasem pełny koszt składa się z kilku warstw: dokumentacji, robót ziemnych, materiałów, odtworzenia nawierzchni, pomiarów geodezyjnych i odbiorów. W prostych warunkach różnice są umiarkowane, ale gdy w grę wchodzi droga, utwardzenie, duża głębokość albo kolizje z innymi mediami, rachunek rośnie szybko.

Element kosztu Typowy przedział Co najbardziej wpływa na cenę
Warunki przyłączenia 0 zł Opłaty za sam dokument nie są pobierane
Plan sytuacyjny lub prosty projekt dla domu jednorodzinnego około 400-1 500 zł Długość odcinka, liczba uzgodnień, skomplikowanie trasy
Robocizna i materiały przyłącza wodociągowego 100-350 zł/mb Rodzaj gruntu, głębokość, długość i dostęp do terenu
Robocizna i materiały przyłącza kanalizacyjnego 150-450 zł/mb Spadek, głębokość wykopu, liczba studzienek, kolizje
Teren utwardzony lub trudny odcinek 400-800 zł/mb i więcej Odtworzenie nawierzchni, przeciski, przejścia pod drogą
Komplet woda + kanalizacja 6 000-20 000 zł Najczęściej 8 000-15 000 zł przy standardowej działce

W kosztach trzeba jeszcze uwzględnić elementy, które łatwo pominąć przy pierwszej wycenie: studnię wodomierzową, geodetę, próby szczelności i odtworzenie asfaltu albo kostki. Sama studnia wodomierzowa potrafi dołożyć kilka tysięcy złotych. Jeśli więc chcesz porównywać oferty uczciwie, nie patrz tylko na cenę za metr, ale na cały zakres. To właśnie zakres najczęściej robi różnicę między ofertą rozsądną a pozornie tanią.

Dlaczego kanalizacja zwykle wymaga więcej uwagi niż woda

Przyłącze wodociągowe jest technicznie prostsze do opanowania, bo działa pod ciśnieniem. Kanalizacja jest bardziej wymagająca, bo opiera się na spadku i grawitacji. Jeżeli na działce nie ma odpowiedniego ukształtowania terenu, trzeba głębiej kopać, zmienić trasę albo zastosować przepompownię. I właśnie wtedy koszty oraz ryzyko błędu rosną najbardziej.

Cecha Woda Kanalizacja Co z tego wynika
Zasada działania Przepływ pod ciśnieniem Spływ grawitacyjny W kanalizacji spadek trasy ma większe znaczenie niż sama długość
Wrażliwość na teren Umiarkowana Wysoka Na nierównej działce kanalizacja potrafi wymagać głębszego wykopu
Elementy dodatkowe Wodomierz, zawór, ewentualna studnia Studzienki, rewizje, czasem przepompownia Każdy dodatkowy element podnosi koszt i komplikuje odbiór
Najczęstszy problem Zbyt słabe miejsce na armaturę lub trudny dostęp Brak spadku albo kolizje z innymi mediami Przed zamówieniem robót trzeba sprawdzić trasę w terenie, nie tylko na mapie

Jeżeli działka leży niżej niż sieć albo odcinek przebiega pod drogą, kanalizacja może wymagać przepompowni. To nie jest detal, tylko decyzja, która potrafi zmienić budżet o kilka tysięcy złotych i wpłynąć na późniejszą eksploatację. Z tego powodu przy wycenie zawsze patrzę najpierw na teren, a dopiero później na same stawki wykonawcy. A kiedy wiem już, co technicznie może pójść źle, łatwiej wskazać błędy, które najczęściej psują cały harmonogram.

Najczęstsze błędy, które opóźniają odbiór

Przy takich inwestycjach powtarza się kilka schematów. Nie są spektakularne, ale właśnie one kosztują najwięcej nerwów. W większości przypadków problem nie wynika z samego wykonania, tylko z pośpiechu albo zbyt optymistycznego założenia, że „to przecież tylko kawałek rury”.

  • Brak sprawdzenia realnej odległości do najbliższej sieci przed zamówieniem projektu.
  • Zamówienie wyceny bez osobnego wyszczególnienia robót ziemnych, odtworzenia nawierzchni i geodezji.
  • Zmiana trasy w trakcie prac bez aktualizacji planu i uzgodnień.
  • Zasypanie wykopu przed odbiorem prac zanikających.
  • Brak miejsca na wodomierz, studzienkę albo armaturę serwisową.
  • Nieuwzględnienie kolizji z gazem, prądem, teletechniką lub drenażem.

Najbardziej kosztowny błąd to zwykle ten, którego nie widać od razu. Jeśli po zasypaniu wyjdzie konflikt z innym uzbrojeniem albo odbiór zostanie cofnięty, trzeba odkopywać fragment, który już miał być zakończony. Dlatego po stronie inwestora najlepszą strategią jest kontrola zakresu, a nie tylko ceny. To prowadzi do ostatniego pytania: co sprawdzić przed podpisaniem umowy, żeby nie płacić drugi raz za to samo.

Co sprawdzam przed podpisaniem umowy z wykonawcą

Na końcu nie wygrywa najniższa stawka, tylko najpełniejsza oferta. Ja zawsze sprawdzam, czy w cenie są nie tylko rury i koparka, ale też projekt, uzgodnienia, próby techniczne, odbiór, geodeta i odtworzenie nawierzchni. Jeśli wykonawca wpisuje w kosztorysie tylko sam montaż, a resztę dopiero „dolicza później”, ryzyko dopłat jest bardzo wysokie.

  • Czy oferta obejmuje pełny zakres: materiały, robociznę, wykop, zasypanie, odtworzenie nawierzchni i odbiór.
  • Czy wykonawca zna wymagania lokalnego przedsiębiorstwa wodociągowo-kanalizacyjnego.
  • Czy dostaniesz harmonogram z terminem zgłoszenia odbioru przed zasypaniem.
  • Czy w umowie jest zapis o gwarancji i poprawkach po odbiorze.
  • Czy na etapie wyceny uwzględniono rzeczywisty przebieg trasy, a nie tylko prosty odcinek na mapie.

Jeśli ten zestaw jest dopięty, przyłącze przestaje być problemem, a staje się normalnym etapem budowy. I właśnie tak powinno wyglądać dobre podejście do instalacji sanitarnych: najpierw jasne warunki, potem uczciwa wycena, na końcu odbiór bez nerwowego odkopywania świeżo zasypanego wykopu.

FAQ - Najczęstsze pytania

Koszt kompletnego przyłącza wodociągowego i kanalizacyjnego dla standardowej działki waha się zazwyczaj od 8 000 do 15 000 zł. Cena zależy od długości, rodzaju gruntu, konieczności odtworzenia nawierzchni i ewentualnych kolizji z innymi mediami.

Na początek potrzebujesz wniosku o warunki przyłączenia, który należy złożyć w lokalnym przedsiębiorstwie wodociągowo-kanalizacyjnym. Do wniosku dołącza się plan zabudowy lub szkic sytuacyjny. Warunki są ważne przez 2 lata.

Kanalizacja działa grawitacyjnie, co wymaga precyzyjnego zachowania spadków. Woda płynie pod ciśnieniem, co upraszcza instalację. Niewłaściwy spadek w kanalizacji może prowadzić do problemów i zwiększonych kosztów, np. konieczności użycia przepompowni.

Najczęstsze błędy to zasypanie wykopu przed odbiorem prac zanikających, brak sprawdzenia realnej odległości do sieci, zmiana trasy bez aktualizacji planu, czy nieuwzględnienie kolizji z innymi instalacjami podziemnymi.

Tagi
przyłącze wod kan
przyłącze wodociągowe i kanalizacyjne koszt
podłączenie wody i kanalizacji do domu
formalności przyłącza wod-kan
Udostępnij artykuł
Autor Tymoteusz Szymański
Tymoteusz Szymański
Nazywam się Tymoteusz Szymański i od pięciu lat zajmuję się tematyką budownictwa oraz pracy fachowców. Moje zainteresowanie tym obszarem narodziło się z potrzeby zrozumienia złożoności procesów budowlanych oraz wyzwań, przed którymi stają profesjonaliści w tej dziedzinie. Staram się dostarczać czytelnikom jasne i zrozumiałe informacje, które pomogą im lepiej orientować się w aktualnych trendach oraz rozwiązywać problemy związane z budową i remontami. W swoich tekstach koncentruję się na analizie różnych aspektów budownictwa, od nowych technologii po praktyczne porady dla inwestorów. Zawsze dbam o to, aby informacje, które przekazuję, były rzetelne i aktualne, a także aby przedstawiać je w sposób przystępny, co ułatwia zrozumienie nawet najbardziej skomplikowanych zagadnień. Wierzę, że dobrze zorganizowana wiedza może pomóc w podejmowaniu lepszych decyzji, dlatego staram się być na bieżąco z nowinkami w branży i porównywać różne źródła, aby dostarczyć moim czytelnikom wartościowe treści.
Oceń artykuł
Ocena: 0 Liczba głosów: 0

Komentarze(0)
