Strop monolityczny to monolityczna płyta żelbetowa wylewana bezpośrednio na budowie, więc daje dużą swobodę projektową, dobrą sztywność i bardzo przyzwoitą akustykę. W praktyce liczy się jednak nie tylko sam beton, ale też projekt zbrojenia, szalunek, pielęgnacja po wylaniu i moment rozszalowania. Poniżej pokazuję, kiedy takie rozwiązanie ma sens, ile zwykle kosztuje i na co trzeba uważać, żeby konstrukcja domu była naprawdę bezpieczna.
Najważniejsze informacje o tej konstrukcji w skrócie
- Najlepiej sprawdza się przy nieregularnym rzucie domu, większych otworach i tam, gdzie liczy się dobra izolacyjność akustyczna.
- W budownictwie mieszkaniowym najczęściej spotyka się grubość 15-18 cm, a cały zakres zwykle mieści się w przedziale 12-25 cm.
- Pełna wytrzymałość betonu pojawia się po około 28 dniach, ale pielęgnacja wilgotnościowa powinna trwać co najmniej 7 dni.
- Orientacyjny koszt to zwykle 300-450 zł/m², a przy pełnym zakresie prac i trudniejszych warunkach budowy może być wyższy.
- Najdroższe błędy to zbyt słabe zbrojenie, za szybkie zdejmowanie podpór i brak pielęgnacji świeżego betonu.
Kiedy taka konstrukcja ma sens
W domu jednorodzinnym wybieram ten typ stropu przede wszystkim wtedy, gdy projekt nie jest „prostą pudełkową bryłą”. Monolityczna płyta dobrze znosi niestandardowy układ ścian, większe otwory pod schody, przesunięte słupy czy miejsca, w których trzeba łatwo wkomponować instalacje. To też rozsądny wybór, gdy inwestorowi zależy na solidnym tłumieniu dźwięków między kondygnacjami, bo sama masa betonu robi tu sporą różnicę.Ten wariant ma sens również na działkach, gdzie logistyka jest trudna i nie chcesz uzależniać się od dźwigu do ciężkich prefabrykatów. Z drugiej strony nie jest to rozwiązanie dla osób, które chcą jak najszybciej przejść do kolejnego etapu robót albo liczą każdą złotówkę i mają bardzo prosty rzut budynku. W takich przypadkach prostszy system bywa po prostu bardziej opłacalny. Z tego miejsca naturalnie przechodzę do tego, co w tej technologii jest najważniejsze: konstrukcji, zbrojenia i projektu.
Jak wygląda konstrukcja i zbrojenie płyty nośnej
W tym rozwiązaniu nie ma miejsca na „na oko”. Grubość płyty, układ prętów, otulina, podparcia i obciążenia muszą wynikać z obliczeń konstruktora. W domach mieszkalnych najczęściej spotyka się płyty o grubości około 15-18 cm, ale w zależności od rozpiętości, obciążeń i układu ścian zakres może być szerszy. Dobrze zaprojektowana konstrukcja pracuje jako całość, a nie jako przypadkowo zalana warstwa betonu.
Dlaczego projekt jest obowiązkowy
Największy błąd inwestorski to założenie, że „grubszy beton załatwi sprawę”. Nie załatwi. Liczy się również kierunek pracy płyty, czyli to, w jaki sposób przenosi obciążenia na ściany nośne lub słupy. Konstruktor dobiera też miejsca wzmocnień, bo przy podporach i przy otworach pojawiają się strefy szczególnie wrażliwe na zginanie i przebicie.
Przeczytaj również: Jaki fundament pod ogrodzenie? Uniknij najczęstszych błędów przy wyborze
Co tworzy nośność stropu

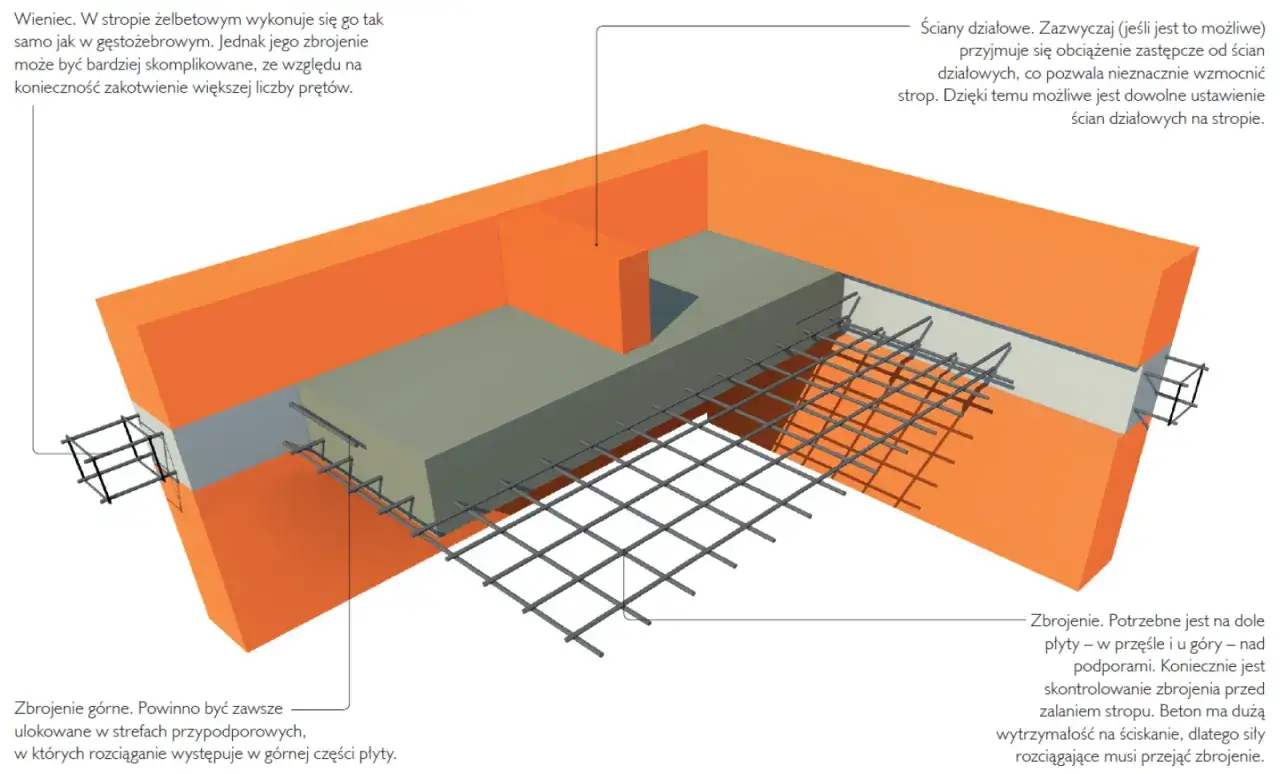

Podstawą jest beton i stal zbrojeniowa, ale równie ważna jest otulina, czyli warstwa betonu osłaniająca pręty przed korozją, ogniem i uszkodzeniem. W praktyce stosuje się zbrojenie dolne, górne nad podporami oraz dodatkowe wzmocnienia wokół otworów. Do tego dochodzi pełne deskowanie, które musi być sztywne i równe, bo każda deformacja szalunku przechodzi później na gotową płytę.
Jeśli mam wskazać jeden element, który najczęściej decyduje o jakości, to nie jest nim sam beton, tylko precyzja układania zbrojenia i poprawne zachowanie geometrii. To prowadzi prosto do etapu wykonania, bo tam teoria z projektu zamienia się w realną konstrukcję na budowie.

Jak przebiega wykonanie na budowie
Proces jest dość prosty w opisie, ale wymagający w realizacji. Najpierw robi się pełne deskowanie i podpory, potem układa zbrojenie, przepusty instalacyjne i wszelkie wzmocnienia. Następnie wylewa się beton, zagęszcza go i rozpoczyna pielęgnację, która ma równie duże znaczenie jak sam dzień betonowania.
- Montaż szalunku i stempli - deskowanie musi być nośne, dobrze podparte i dokładnie wypoziomowane. To od niego zależy kształt i spodnia powierzchnia płyty.
- Ułożenie zbrojenia - pręty i siatki muszą trafić w miejsca przewidziane w projekcie, na dystansach, a nie bezpośrednio na deskowaniu.
- Osadzenie otworów i instalacji - na tym etapie planuje się przejścia pod kominy, schody, piony i inne instalacje, żeby później nie kuć konstrukcji bez potrzeby.
- Betonowanie - mieszanka musi być równomiernie rozłożona i odpowiednio zagęszczona wibratorem, bo puste przestrzenie osłabiają całą płytę.
- Pielęgnacja - świeży beton trzeba chronić przed zbyt szybkim wysychaniem, deszczem, słońcem i drganiami.
- Rozszalowanie - podpory zdejmuje się dopiero wtedy, gdy konstrukcja osiągnie wymagany poziom wytrzymałości, a nie wtedy, gdy „już wygląda na twardą”.
Praktycznie ważne są też terminy. Pielęgnację wilgotnościową warto rozpocząć najpóźniej po 12 godzinach od betonowania, a ułożony beton powinien być utrzymywany w stałej wilgotności przez co najmniej 7 dni. Pełna wytrzymałość dojrzewa zwykle po około 28 dniach, a cały proces od szalunku do bezpiecznego użytkowania roboczego często zajmuje 3-5 tygodni. To właśnie ten czas jest najczęściej niedoszacowywany przez inwestorów. Dalej warto już chłodno spojrzeć na plusy i ograniczenia, bo tu łatwo o zbyt optymistyczne założenia.
Zalety i ograniczenia, których nie warto ignorować
Jeśli miałbym ująć ten typ w jednym zdaniu, powiedziałbym tak: technicznie jest bardzo mocny, ale organizacyjnie wymaga cierpliwości. Zyskujesz dużą swobodę projektową i solidną konstrukcję, ale płacisz za to większą pracochłonnością i dłuższym czasem realizacji. To nie jest wada sama w sobie, tylko realny kompromis.
| Cecha | Co to oznacza w praktyce |
|---|---|
| Swoboda kształtu | Łatwiej wykonać niestandardowy rzut, duże otwory i nietypowe załamania ścian. |
| Dobra akustyka | Masa betonu skutecznie tłumi dźwięki między kondygnacjami. |
| Wysoka nośność | Dobrze znosi większe obciążenia i daje projektantowi większą swobodę przy rozpiętościach. |
| Brak dźwigu | Ułatwia budowę tam, gdzie ciężki sprzęt ma utrudniony dojazd. |
| Długi proces | Trzeba liczyć się z deskowaniem, betonowaniem, dojrzewaniem i rozszalowaniem. |
| Zależność od ekipy | Błędy wykonawcze trudno naprawić i potrafią osłabić całą konstrukcję. |
W praktyce największą przewagę tego rozwiązania widać przy nieregularnych domach i przy inwestycjach, gdzie liczy się trwałość oraz akustyka. Największe ograniczenie to czas i wymagania wobec wykonawcy. Jeśli budowa ma iść błyskawicznie, albo projekt jest prosty jak pudełko, często lepiej rozważyć inne systemy. To naturalnie prowadzi do pieniędzy, bo właśnie one zwykle przesądzają o wyborze.
Ile to kosztuje i jak wypada na tle innych rozwiązań
Na koszt wpływa praktycznie wszystko: rozpiętość, liczba podciągów, ilość stali, dostępność ekipy, transport betonu, wynajem szalunków i lokalne stawki robocizny. Przy prostym domu jednorodzinnym orientacyjne widełki dla samej konstrukcji najczęściej mieszczą się w okolicach 300-450 zł/m², ale przy szerszym zakresie prac i trudniejszych warunkach koszt całkowity potrafi dojść do 450-650 zł/m². To nie jest konstrukcja z kategorii „najtańsza”, tylko z kategorii „najbardziej elastyczna”.
| Rodzaj stropu | Koszt orientacyjny za m² | Rozpiętość w praktyce | Kiedy ma przewagę |
|---|---|---|---|
| Gęstożebrowy | 260-330 zł | Około 7-8 m | Prosty rzut i niższy budżet |
| Monolityczny | 300-450 zł, czasem 450-650 zł w pełnym rozrachunku | Zwykle 6-8 m w domach, projektowo więcej | Duża swoboda, akustyka i niestandardowe rozwiązania |
| Prefabrykowany lub filigran | 320-460 zł | Do około 12 m | Gdy liczy się tempo montażu |
Patrzę na to tak: jeśli różnica cenowa między rozwiązaniami wynosi kilka tysięcy, ale potem oszczędzasz tygodnie pracy albo unikasz przeróbek przy schodach, instalacjach czy otworach, rachunek nie jest już taki prosty. Z kolei przy bardzo prostym domu koszt pełnego deskowania i dojrzewania betonu może być niepotrzebnym ciężarem. Właśnie dlatego przed wyborem warto dopilnować nie tylko budżetu, ale też jakości wykonania. I tu dochodzimy do błędów, które najczęściej psują efekt.
Najczęstsze błędy na budowie i jak ich uniknąć
Największe problemy zwykle nie wynikają z samej technologii, tylko z pośpiechu albo zbyt swobodnego podejścia do projektu. To są błędy, które z zewnątrz wyglądają niegroźnie, a później kończą się pęknięciami, ugięciami albo koniecznością kosztownych napraw.
- Za wczesne rozszalowanie - podpory usuwa się dopiero po uzyskaniu wymaganej wytrzymałości, a nie po kilku dniach „bo już stoi”.
- Słaba pielęgnacja betonu - świeża płyta nie może wysychać zbyt szybko, bo pojawiają się rysy skurczowe i spadek jakości powierzchni.
- Źle ułożone zbrojenie - pręty na przypadkowej wysokości albo bez dystansów to prosty przepis na utratę nośności.
- Pomijanie dodatkowych wzmocnień - okolice otworów, podpór i słupów wymagają szczególnej uwagi, bo tam konstrukcja pracuje najintensywniej.
- Niedostateczne zagęszczenie mieszanki - brak wibrowania zostawia pustki w betonie, a to osłabia całą płytę.
- Zmiany w trakcie budowy bez zgody konstruktora - nowy otwór, inna lokalizacja ściany albo dodatkowe obciążenie to nie detal, tylko zmiana statyki.
Jeśli mam dać jedną praktyczną radę, to jest nią kontrola na budowie przed betonowaniem, a nie po fakcie. To prowadzi mnie do ostatniej, bardzo konkretnej części: checklisty rzeczy, które trzeba sprawdzić, zanim beton w ogóle trafi do szalunku.
Co sprawdzić przed betonowaniem, żeby konstrukcja była bezpieczna
Przed zalaniem płyty zawsze warto przejść przez krótką listę kontrolną razem z kierownikiem budowy albo konstruktorem. To właśnie ten moment decyduje, czy cały etap pójdzie gładko, czy za kilka dni pojawią się kosztowne poprawki. Ja sprawdzam w takiej kolejności:
- zgodność z projektem konstrukcyjnym i dziennikiem budowy;
- sztywność szalunku oraz prawidłowe rozstawienie podpór;
- położenie zbrojenia, dystansów i zakotwień;
- otulinę betonową wokół prętów;
- przepusty instalacyjne, otwory i miejsca przyszłych schodów;
- zamówioną klasę betonu, termin dostawy i możliwość jego sprawnego rozłożenia;
- plan pielęgnacji po wylaniu i termin bezpiecznego rozszalowania.
Jeżeli te punkty są dopięte, monolityczna płyta daje dokładnie to, czego oczekuje się od dobrej konstrukcji domu: sztywność, trwałość, komfort akustyczny i dużą elastyczność projektu. Gdy któryś element jest robiony na skróty, oszczędność szybko znika, a naprawy bywają znacznie droższe niż porządne wykonanie od początku.
