Przy stropie Teriva najważniejsze są trzy rzeczy: rodzaj systemu, grubość nadbetonu i to, co projekt każe doliczyć osobno. W praktyce pytanie, ile betonu na strop Teriva trzeba zamówić, sprowadza się więc nie tylko do prostego przeliczenia metrów kwadratowych, ale też do wieńców, żeber rozdzielczych i rozsądnego zapasu. Poniżej rozpisuję to tak, żeby dało się od razu policzyć ilość mieszanki bez zgadywania.
Najkrótsza odpowiedź zależy od wariantu stropu
- Teriva I / Nova i wariant 4.0/1 zwykle przyjmują ok. 0,0465-0,047 m3 betonu na 1 m2.
- Teriva 4.0/2 to najczęściej 0,075 m3/m2, a 4.0/3 około 0,080 m3/m2.
- W cięższych odmianach, takich jak Teriva 6.0 i 8.0, wskaźnik rośnie do około 0,097 m3/m2.
- Do wyniku trzeba doliczyć osobno wieniec, żebra rozdzielcze, otwory i lokalne pogrubienia.
- Na budowie bezpiecznie zostawiam 5-10% zapasu, bo same obliczenia nie uwzględniają strat przy rozprowadzeniu i wyrównaniu.
Jakie zużycie betonu przyjąć dla stropu Teriva
Nie ma jednej liczby dla wszystkich odmian Terivy. W lekkich wersjach zużycie betonu jest wyraźnie niższe niż w odmianach o większej nośności, a różnica na 100 m2 potrafi być naprawdę duża. Ja zawsze zaczynam od właściwego wariantu, bo pomylenie systemu od razu daje zły wynik.
| Wariant stropu | Grubość nadbetonu | Zużycie betonu na 1 m2 | Szacunek na 100 m2 |
|---|---|---|---|
| Teriva I / Nova, 4.0/1 | 3 cm | 0,0465-0,047 m3 | 4,65-4,7 m3 |
| Teriva 4.0/2 | 4 cm | 0,075 m3 | 7,5 m3 |
| Teriva 4.0/3 | 4 cm | 0,080 m3 | 8,0 m3 |
| Teriva 6.0 / 8.0 | 4 cm | 0,097 m3 | 9,7 m3 |
To jest baza do szybkiego szacunku, a nie gotowe zamówienie. Jeśli producent albo projektant podaje inną nazwę handlową, i tak sprawdzam kartę techniczną konkretnego systemu, bo przy Terivie nazwy bywają podobne, ale wskaźnik zużycia już nie musi być taki sam. Sam wskaźnik to jednak dopiero początek, więc przechodzę teraz do praktycznego liczenia na własnym przykładzie.

Jak policzyć ilość betonu krok po kroku
Ja liczę to zawsze według prostego schematu: powierzchnia stropu x wskaźnik zużycia + beton na elementy monolityczne + zapas roboczy. W samym nadbetonie nie chodzi o żadną magię, tylko o dokładne przeliczenie metrażu na kubiki. Jeśli znam wariant stropu, wynik mam w kilka minut.
| Krok | Przykład dla 120 m2 i Teriva 4.0/2 |
|---|---|
| Wskaźnik zużycia | 0,075 m3/m2 |
| Baza | 120 x 0,075 = 9,0 m3 |
| Zapas 7% | 9,0 x 0,07 = 0,63 m3 |
| Wynik praktyczny | 9,63 m3, czyli zaokrąglając około 10 m3 |
Przy prostym rzucie taki przykład daje bardzo czytelny obraz, ale w realnym domu jednorodzinnym często dochodzą jeszcze otwory schodowe, obwodowe wieńce i lokalne pogrubienia. Dlatego wynik z samej powierzchni traktuję jako punkt wyjścia, nie jako ostateczną liczbę do wpisania w zamówienie.
Najwygodniej działa to tak: najpierw liczę bazę z m2, potem dokładam elementy, które mają własną geometrię, a na końcu zaokrąglam w górę. To zwykle oszczędza więcej nerwów niż próba zamówienia wszystkiego „na styk”.
Co trzeba doliczyć poza samym nadbetonem

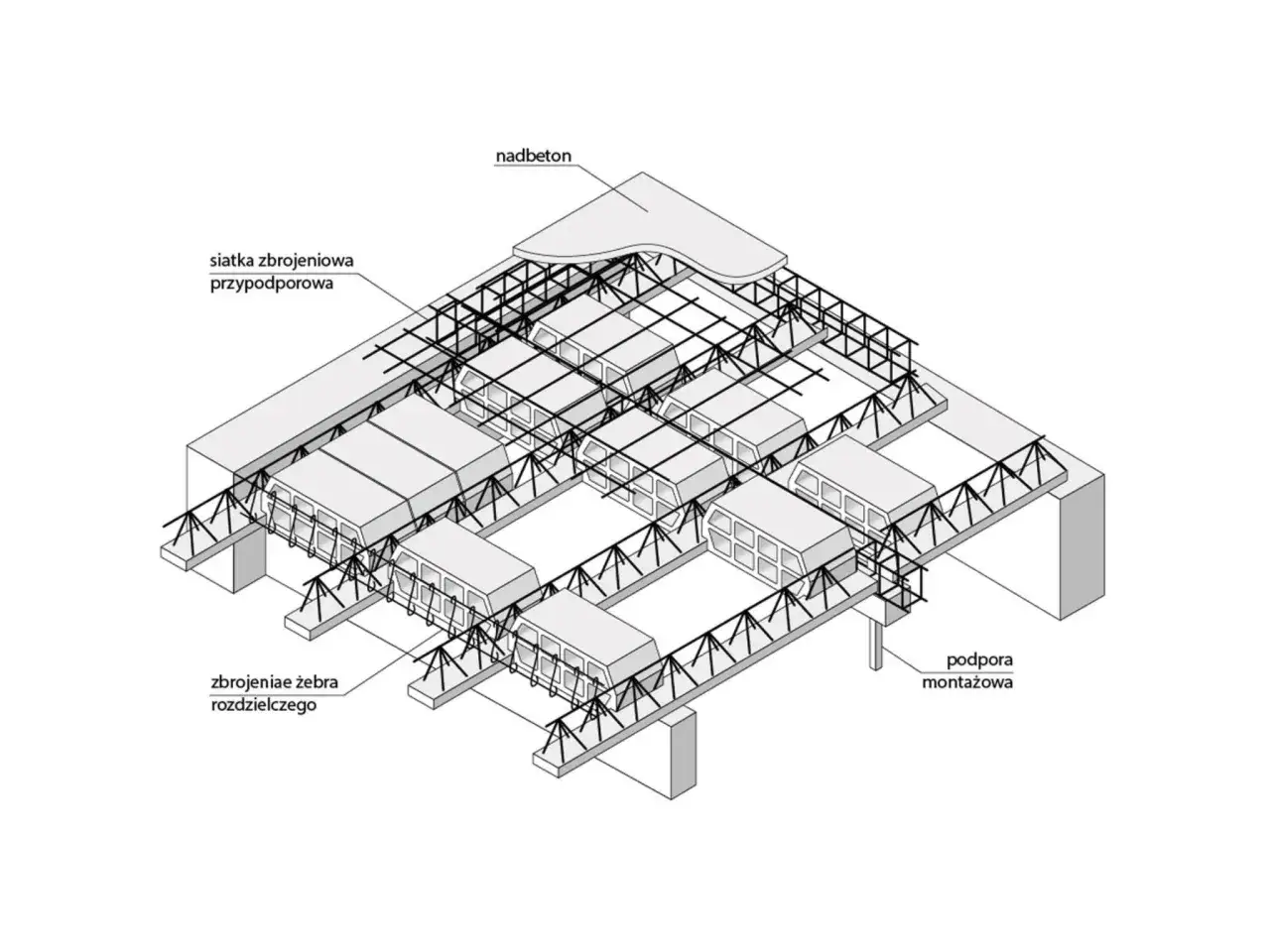

W praktyce właśnie tutaj pojawiają się największe pomyłki. Sama tabela z zużyciem betonu pokazuje tylko podstawową część stropu, a nie wszystko, co wchodzi w monolityczne elementy konstrukcji. W dokumentacji technicznej zwykle wprost zaznacza się, że wartości nie obejmują wieńców, żeber rozdzielczych i innych dodatkowych fragmentów zalewanych betonem.
- Wieniec obwodowy - liczę go osobno, bo biegnie po obrysie budynku i ma własny przekrój.
- Żebra rozdzielcze - doliczam tylko wtedy, gdy projekt je przewiduje; to dodatkowe pasy betonu stabilizujące większą płaszczyznę stropu.
- Otwory w stropie - przy schodach, kominach albo większych przepustach sprawdzam, czy trzeba wykonać obramowanie lub lokalne wzmocnienie.
- Podciągi i pogrubienia miejscowe - nie mieszczę ich w ogólnym przeliczniku, bo każda taka strefa ma własną objętość.
- Zapas roboczy - przy prostej bryle daję zwykle 5%, a przy bardziej pociętym rzucie 8-10%.
Warto też pamiętać, że nadbeton to element konstrukcyjny, a nie warstwa wykończeniowa. To nie jest to samo co późniejsza wylewka pod podłogę. Gdy ktoś myli te dwie rzeczy, wynik potrafi wyjść zaniżony o kilka solidnych kroków, więc dalej pokazuję najczęstsze błędy, które widuję na budowach.
Najczęstsze błędy przy zamawianiu betonu na strop
Najczęściej widzę pięć powtarzalnych pomyłek, które robią różnicę nie tylko w kubikach, ale też w cenie i organizacji dnia zalania. To nie są drobiazgi - one potrafią zatrzymać robotę w połowie albo wymusić awaryjne domówienie mieszanki.
- Jedna stawka dla wszystkich Teriv - ktoś bierze „średnią” wartość i stosuje ją do całego stropu, choć wariant systemu ma zupełnie inne zużycie.
- Mylenie nadbetonu z wylewką podłogową - konstrukcyjna warstwa betonu na stropie to nie to samo co późniejsza posadzka.
- Brak osobnego liczenia wieńca - obwód budynku potrafi wyraźnie podbić zamówienie, zwłaszcza przy większym domu.
- Odejmowanie otworów bez sprawdzenia projektu - przy schodach i większych przepustach często są dodatkowe wzmocnienia, więc prosty „minus za otwór” bywa błędem.
- Zamawianie bez bufora - jeśli wynik wyjdzie idealnie co do litra, na budowie zwykle i tak pojawia się korekta poziomu albo niewielka strata przy rozprowadzeniu.
- Brak zgrania z ekipą i pompą - nawet dobrze policzona ilość betonu nie pomoże, jeśli rozładunek nie jest dobrze ustawiony czasowo.
Ja traktuję te błędy jako sygnał, że ktoś liczył tylko na kartce, a nie pod konkretną realizację. Żeby tego uniknąć, trzeba jeszcze dobrze poukładać samo zamówienie, bo na budowie organizacja ma taki sam ciężar jak obliczenia.
Jak zamówić mieszankę, żeby nie przepłacić
Przy stropie Teriva nie szukam oszczędności w cudownych skrótach, tylko w porządku obliczeń. Najlepiej działa prosty schemat: znam wariant stropu, liczę bazę, doliczam elementy dodatkowe, a dopiero na końcu zaokrąglam wynik. Wtedy zamówienie jest czytelne zarówno dla mnie, jak i dla wytwórni.
- Sprawdzam w projekcie dokładny wariant Terivy i biorę z niego wskaźnik zużycia betonu.
- Osobno liczę wieniec, żebra rozdzielcze, podciągi i strefy wokół otworów.
- Dorzucam bezpieczny zapas, zwykle 5-10%, zależnie od stopnia skomplikowania stropu.
- Uzgadniam termin, dojazd i sposób podania mieszanki, żeby ekipa nie czekała na beton.
- Zamawiam zgodnie z projektem, a nie z pamięci wykonawcy albo „przybliżeniem z poprzedniej budowy”.
Jeżeli wynik wychodzi na granicy, wolę zamówić trochę więcej i wykorzystać zapas przy uzupełnieniu nierówności niż ryzykować przerwę w betonowaniu. Taka różnica zwykle wychodzi taniej niż awaryjna druga dostawa albo nerwowe poprawki po drodze.
Co sprawdzam tuż przed betonowaniem stropu Teriva
- czy powierzchnia do zalania zgadza się z rysunkiem i nie obejmuje przypadkiem fragmentów, które mają inną technologię,
- czy wieńce, żebra rozdzielcze i obramowania otworów są policzone osobno,
- czy zamówiony zapas zostawia margines na rozlanie, wyrównanie i drobne korekty poziomu,
- czy mieszanka, termin i sprzęt są dopięte tak, żeby zalanie odbyło się bez przestojów.
Jeśli mam zostawić jedną praktyczną zasadę, to brzmi ona tak: najpierw biorę wskaźnik z właściwego wariantu Terivy, potem doliczam elementy monolityczne i dopiero na końcu zaokrąglam wynik w górę. Przy takim podejściu strop da się policzyć szybko, ale bez zgadywania, a zamówienie betonu nie zamienia się w kosztowną improwizację.
